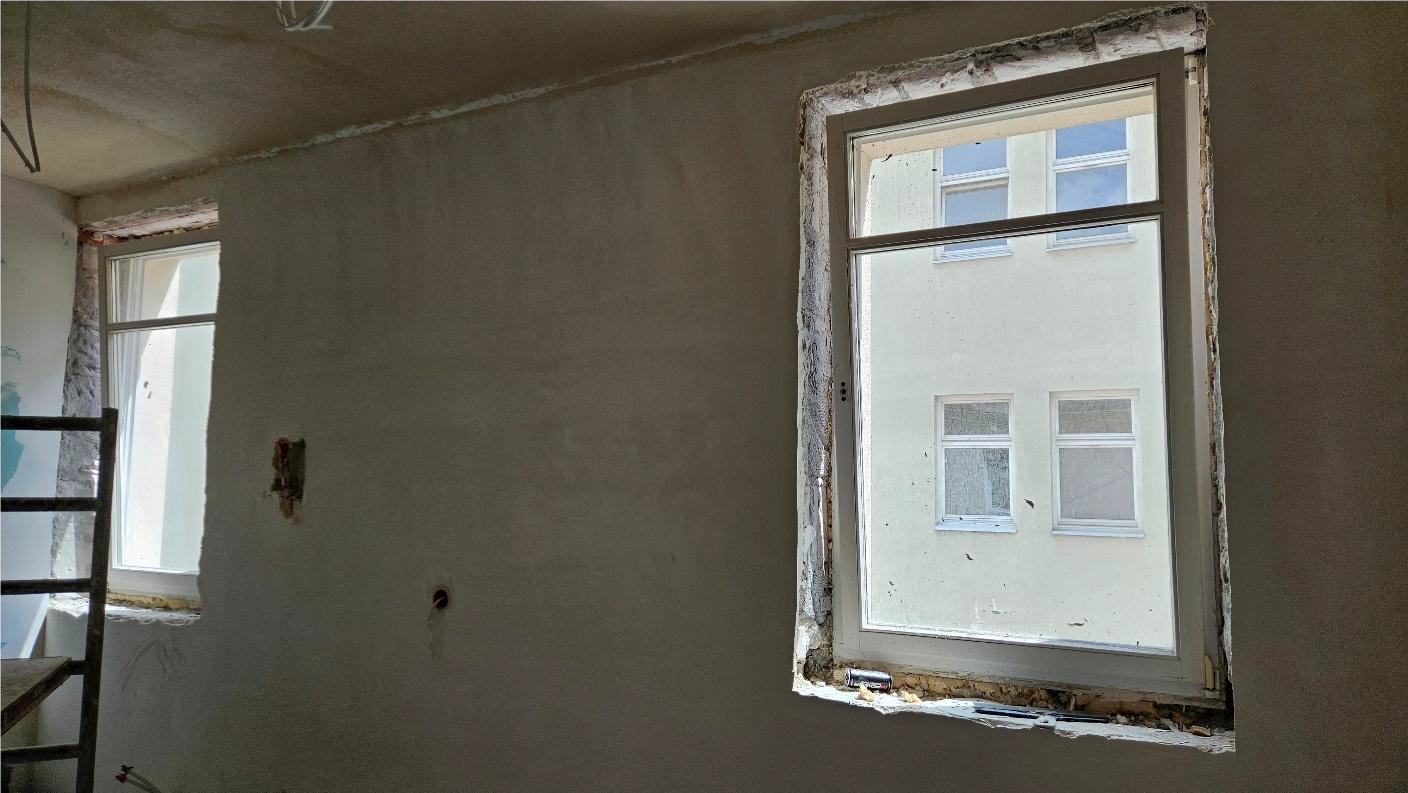

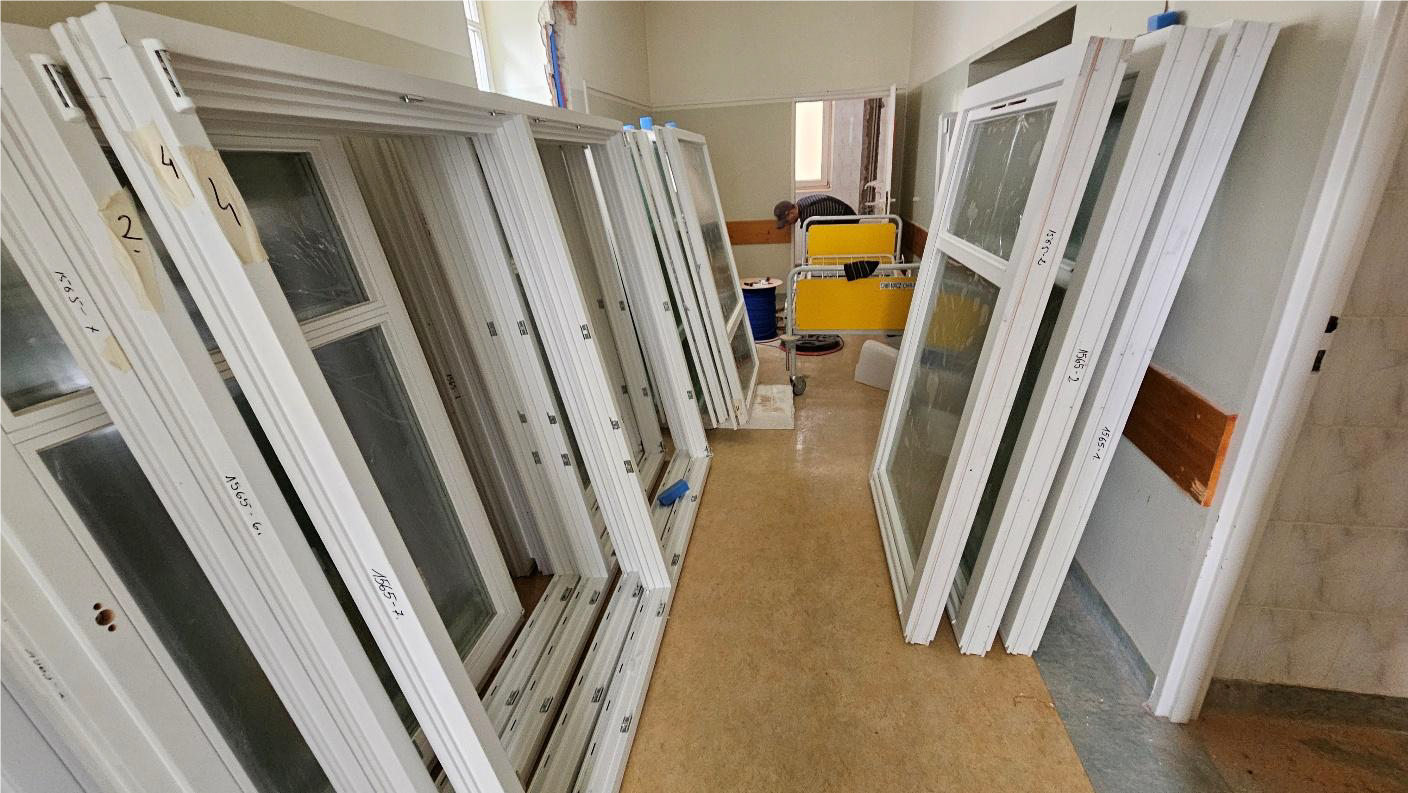

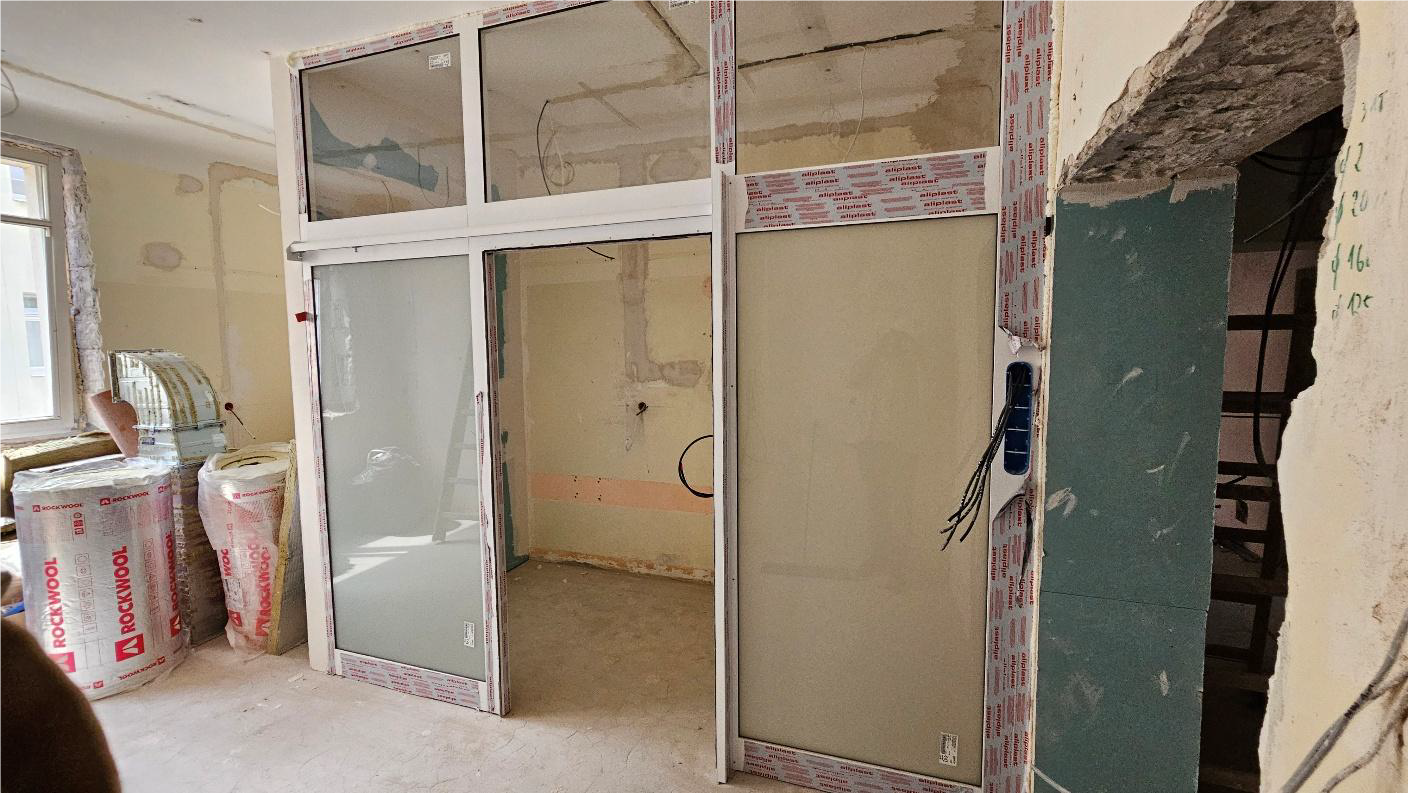

W maju kontynuowano prace budowlano-instalacyjne w ramach realizacji projektu współfinansowanego z programu Interreg. W zakresie robót budowlanych prowadzone były prace tynkarskie wewnątrz obiektu, zamontowano część drzwi oraz aluminiowych ścianek działowych. Dostarczono również stolarkę okienną i rozpoczęto jej montaż.

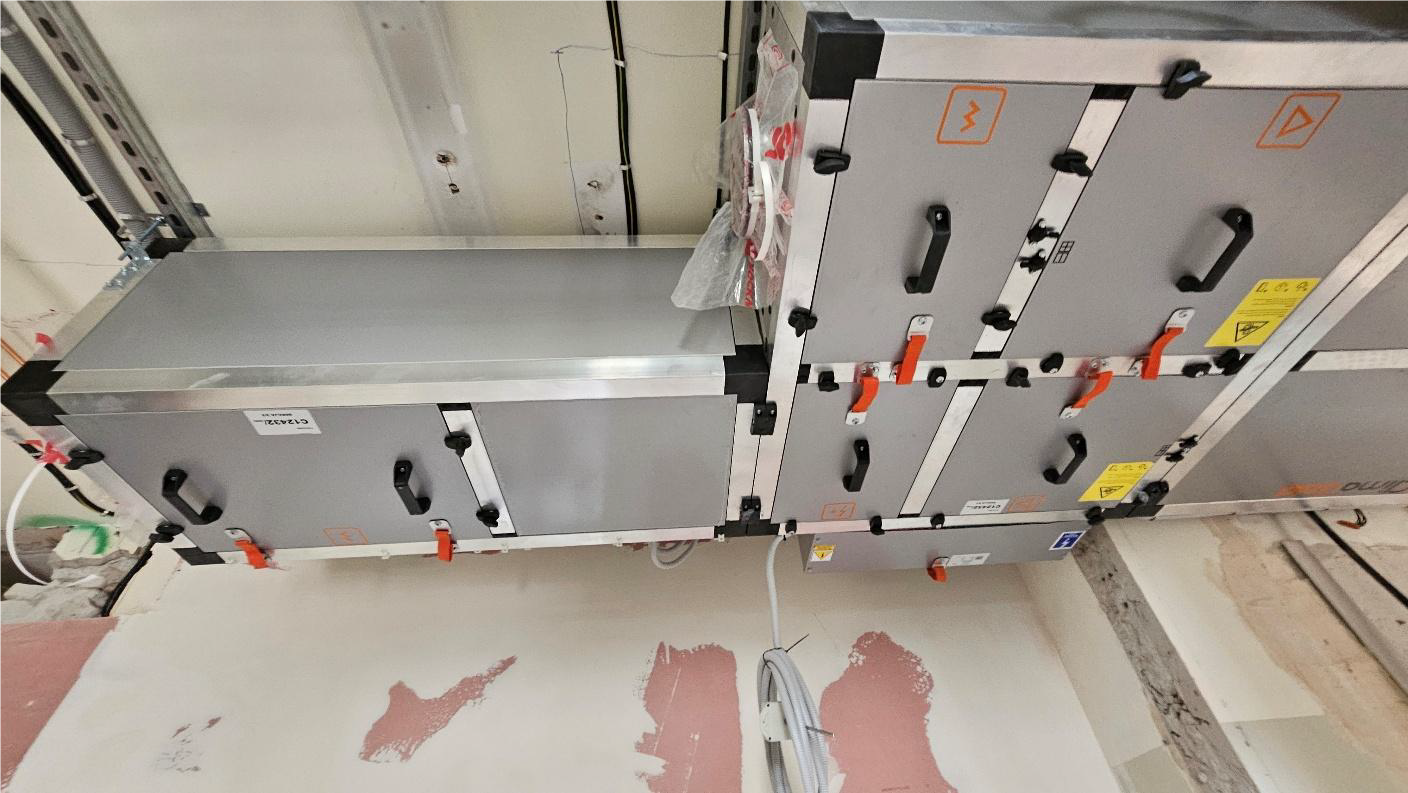

Postępowały także prace instalacyjne. W zakresie instalacji elektrycznych kontynuowano montaż tras kablowych oraz prowadzenie okablowania. W ramach instalacji sanitarnych przeprowadzono próby szczelności instalacji wodno-kanalizacyjnej oraz centralnego ogrzewania. Równolegle realizowano montaż urządzeń wentylacyjnych wraz z podłączeniem kanałów.
Według stanu na koniec maja, zaawansowanie prac szacowane jest na około 58%.
